Voortgang uitvoering dorpsverkeersmaatregelen en groot onderhoud

  • Home
  • Thema's
  • Verkeer en F35
  • Voortgang uitvoering dorpsverkeersmaatregelen en groot onderhoud

Er wordt druk gewerkt aan de uitvoering van de beloofde werkzaamheden. Hieronder leest u de planning. De aannemer informeert aanwonenden op het moment dat werkzaamheden in de straat plaatsvinden. Daarin staan de mogelijkheden voor vragen en contact.

Groot onderhoud en werkzaamheden F35
De werkzaamheden zijn verdeeld over de aanleg van de F35 en groot onderhoud. Aannemer Lansink doet het groot onderhoud aan de buitenwegen. Daar horen ook de maatregelen bij aan de kant van het vliegveld. Hun planning is afgestemd op de evenementen op het vliegveld. Aannemer Heijmans doet de werkzaamheden aan de F35. Zij zijn inmiddels begonnen met afstemming en plannen.
Planning groot onderhoud

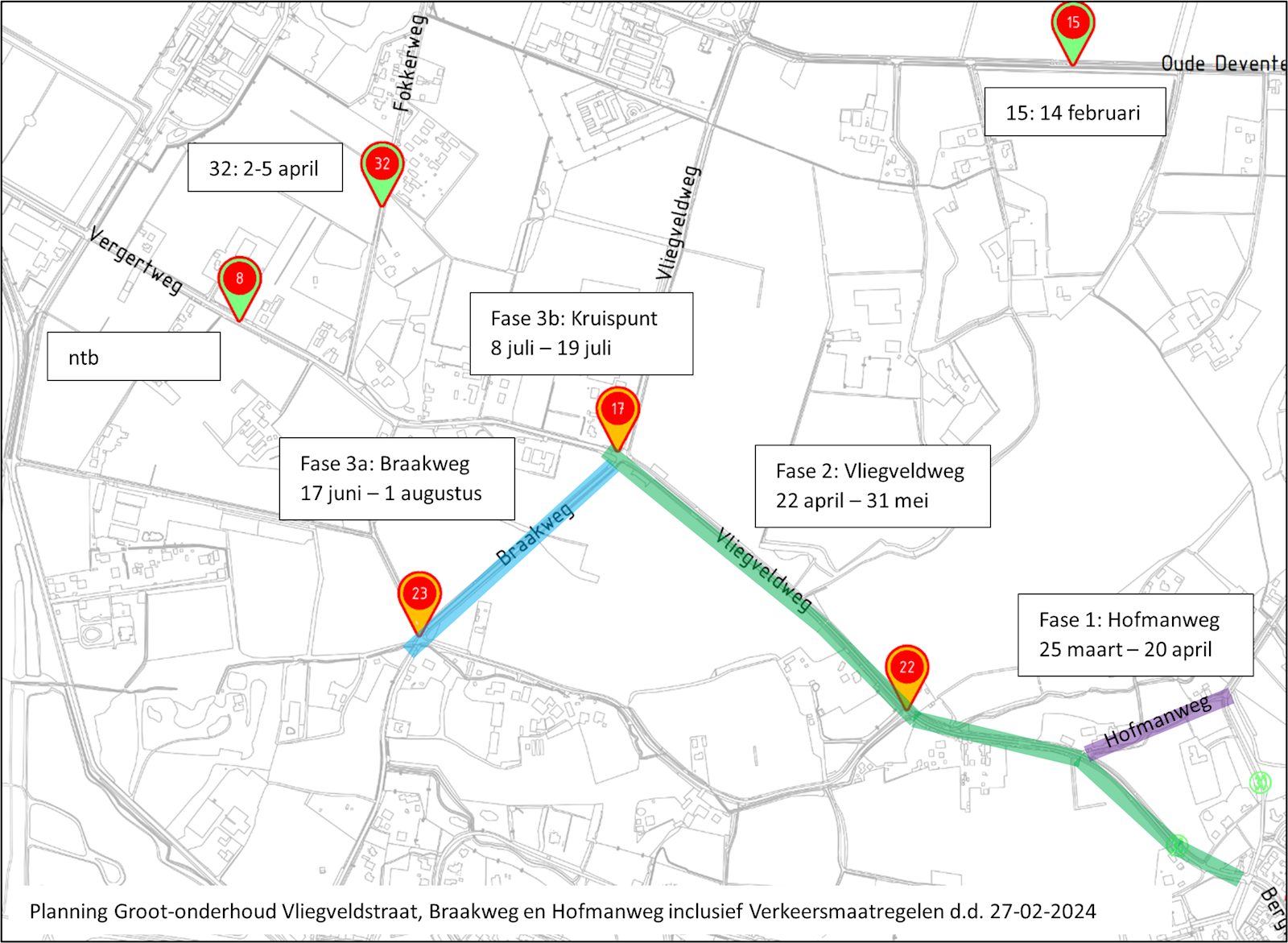

De werkzaamheden vinden plaats in en op de weg. Het gaat om de volgende wegvakken:

1. Hofmanweg: 25 maart t/m 20 april
De Bergweg ter hoogte van de Hofmanweg is dan gesloten. Onderdeel van de werkzaamheden is de aanleg van de drempel aan de Fokkerweg. Dit gebeurt van 2 t/m 5 april.

2. Vliegveldweg: 22 april t/m 31 mei
De Vliegveldweg is dan afgesloten. De omleidingsroute loopt via de Weerseloseweg – Laaressingel – Oldenzaalsestraat.

3. Braakweg: 17 juni t/m 1 augustus
Deze werkzaamheden duren relatief lang. Dit komt omdat we een duiker moeten vervangen. Binnen dit wegvak valt ook het kruispunt met de Snellenweg, deze is afgesloten van 8 t/m 19 juli. Dan is geen verkeer van Oude Deventerweg– Vergertweg mogelijk. Daarvoor en daarna wel. Onder deze werkzaamheden valt ook de aanleg van de drempel aan de Vergertweg. Dit gebeurt begin juli.
